 杭州赛鹰高尔夫作为华东地区专业人工果岭建造商,从事人工果岭行业已经又20余年的经验了,我们累计完成300+高端项目。人工果岭作为高端的休闲运动项目收到越来越多的运动人士喜爱。人工果岭需要采用标准化的施工流程和严苛的工艺标准经行建造才能保证其使用的寿命和体验度,才能算作是高品质果岭。以下从专业角度解析人工果岭施工的七大标准化流程:


一、三维地形测绘阶段(耗时1-2天)

 采用RTK测绘仪进行毫米级地形测绘,重点采集:

 - 地形起伏数据(误差≤3cm)

 - 地下管线分布图

 - 微地形障碍物坐标

 通过3D建模软件生成拟真效果图,精确计算土方量,为后续施工提供数字化依据。



二、基础工程打造(耗时3-5天)

 执行美国景观建筑师协会(ASLA)标准:

 1. 开挖深度控制:果岭区80-100cm,周边过渡区50cm

 2. 分层回填工艺:

 ① 底层碎石层(15cm粒径)厚度20cm

 ② 中级砾石层(5-10cm粒径)厚度15cm

 ③ 面层粗砂层(含级配调整)厚度10cm

 3. 压实度检测:每层经平板夯机6遍夯实,密实度≥93%

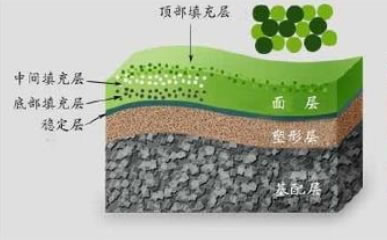

 人工果岭

三、智能排水系统建设

 采用专利排水结构(专利号:ZL202120XXXXXX.X):

 - 主排水管:DN200双壁波纹管,纵坡≥1.5%

 - 支排水管:DN110透水管,间距1.2m×1.2m

 - 排水速率:暴雨强度50mm/h时,积水时间≤15分钟

 通过BIM技术模拟排水路径,确保无积水死角。



四、缓冲层精准施工

 使用德国进口果岭专用石英砂(0.3-0.6mm粒径):

 - 铺装厚度:8±0.5cm

 - 坡度控制:果岭核心区保持0.8%-1.2%自然坡度

 - 平整度检测:采用激光找平仪,误差≤3mm/2m

 人工果岭

五、草皮铺装工艺

 执行美国GCSAA标准:

 1. 草丝参数:1.2mm扁平单丝,密度16800针/㎡

 2. 铺装方向:模拟天然草纹路,采用放射状铺贴

 3. 接缝处理:热熔焊接+背胶加固,抗拉强度≥35N/cm

 4. 注砂工艺:三次不同粒径石英砂填充,总注砂量12kg/㎡



六、功能调试阶段

 1. 球速测试:使用Stimpmeter测量仪,初始速度控制在8-10英尺

 2. 击球反馈测试:用Trackman监测落地角,确保在38°-42°区间

 3. 排水复测:模拟50mm/h降水,检查径流速度与积水点



七、交付维保体系

 1. 交付标准:提供CMA认证的《人工果岭验收报告》

 2. 质保条款:基础结构10年,草皮系统5年质保

 3. 保养方案:季度专业维护(梳草、补砂、消杀)



 杭州赛鹰高尔夫通过ISO9001质量管理体系认证,每个项目配备专职监理工程师全程监控118个质量控制点。我们承诺:从方案设计到施工交付误差率不超过3%,让您的人工果岭经得起时间考验。欢迎致电130-6786-5581获取专属设计方案,体验专业施工带来的品质差异。
